   建筑高度类型:高层建筑

-
   建筑设计结构形式:钢筋混凝土结构

-
   钢筋混凝土结构:框架剪力墙

-

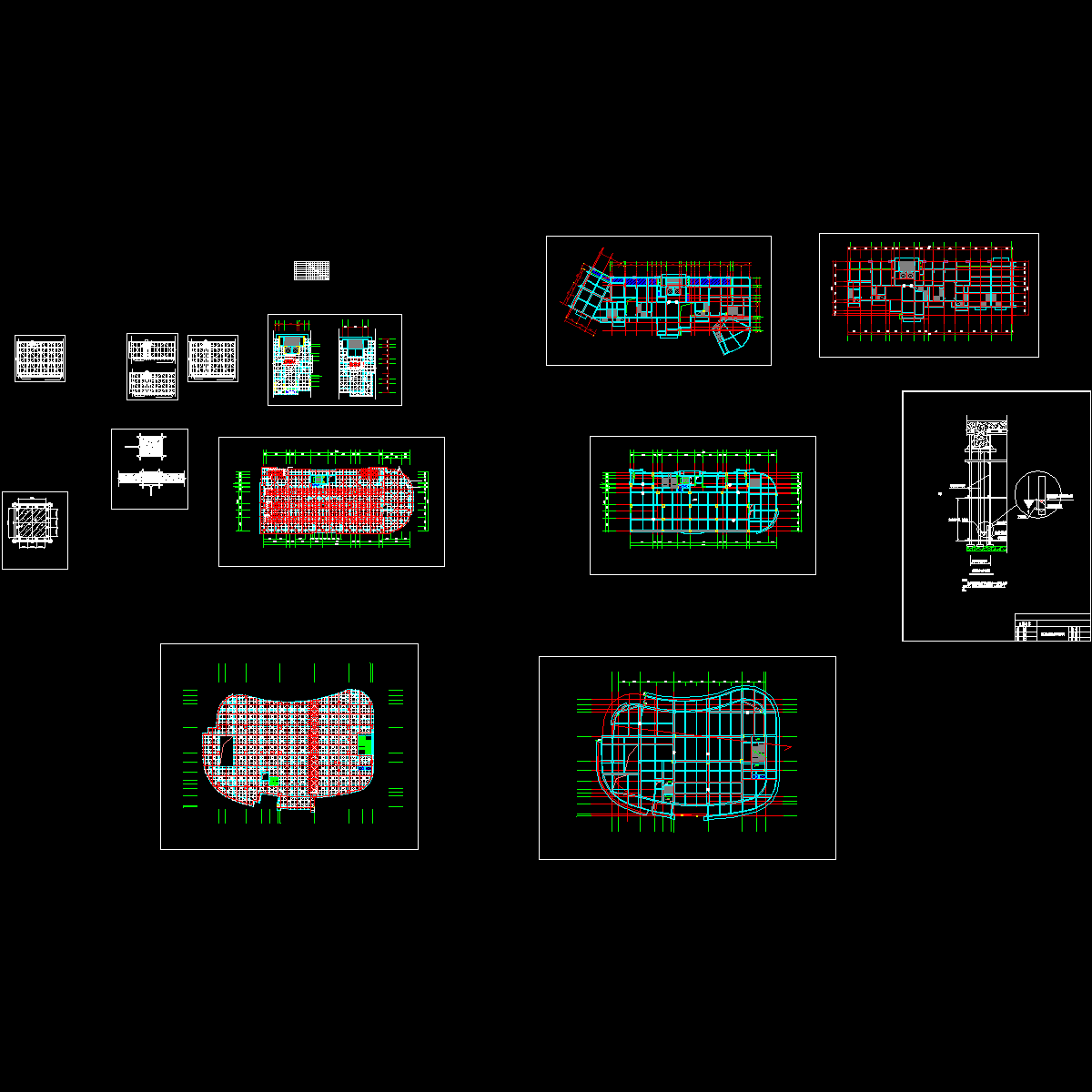

   模板材料:木胶合板模板

-
   主要部位:底板,楼板,剪力墙,楼梯

-
   楼板支撑架:扣件式

-
   模板计算书:板模板,梁模板,支撑架

-
   编制时间:

-
   施工主要设备:电子经纬仪、精密水准仪、全站仪一台、自动安平水准仪、红外线水准仪、激光垂直仪、对讲机、检测板手


   附件详情


   -
    一、编制依据 1

-
    二、项目概要 1

-
    三、模板材料类型 3

-
    四、模板及支撑方案 3

-
    五、模板搭设的程序及要求 6

-
    六、浇筑砼时的注意事项 12

-
    七、高大模板拆除的程序及要求 12

-
    八、质量保证措施 13

-
    九、职业健康安全施工技术措施、应急预案、监测监控 14

-
    十、文明与环境保护措施 25

-
    十一、各种计划安排 26

-
    十二、施工监测方案 27

-
    十三、模板方案计算复核 28

-
    1000mm×1100mm搭设高度6.0m梁侧模板计算书 28

-
    1000mm×1100mm搭设高度6.0m梁模板扣件钢管高支撑架计算书 35

-
    850mm×1200mm搭设高度4.8m梁侧模板计算书 43

-
    850mm×1200mm搭设高度4.8m梁模板扣件钢管高支撑架计算书 49

-
    120厚楼板模板扣件钢管高支撑架计算书 57

-
    800mm×1200mm搭设高度10m梁侧模板计算书 66

-
    800mm×1200mm搭设高度10m梁模板扣件钢管高支撑架计算书 73

-
    400mm×900mm搭设高度10m梁侧模板计算书 81

-
    400mm×900mm搭设高度10m梁模板扣件钢管高支撑架计算书 87

-
    800mm×850mm搭设高度10m柱模板支撑计算书 95




   附件详情


   建筑最大高度为98.45m(室外地面至屋面檐口),住宅楼顶部最大标高为102.70m,二层商铺裙房顶部标高为7.750m。地下室地面标高有:地下一层-5.350m、-6.750m地下二层-10.75m等标高;地下室顶板标高有:-1.250m、-0.500m、-0.300m等标高;

   柱必须用钢管支撑体系,必须严格按照施工顺序进行施工。总体施工以板块中间为界,由中间向两端推进。梁的砼施工要分层浇筑,不能一次浇捣到梁面,浇完一层后待砼初凝前再回头浇捣,不能让砼面产生冷缝。分层厚度不大于400mm高,要求施工现场控制好砼初凝时间,以便做好砼的分段流水施工。

   施工工序:测量放线→绑扎墙、柱钢筋→支梁板、柱、墙模板→浇注墙柱砼至梁底→绑扎梁板钢筋→浇捣梁板砼→养护→施工下一层。高大模板施工时必须保留三层支撑。

   三、模板材料类型

   根据工程情况及材料、劳动力供应情况,该项目钢管支撑系统支模模板采用18mm厚胶合木板,断面60×80㎜长2米杉木枋作为梁侧板压条、梁底搁栅,M14螺栓作为梁的对拉螺栓,48.3×3.6mm钢管、扣件作为支撑立柱。

   ……

   1000mm×1100mm搭设高度6.0m梁侧模板计算书

   1000mm×1100mm搭设高度6.0m梁模板扣件钢管高支撑架计算书

   850mm×1200mm搭设高度4.8m梁侧模板计算书

   850mm×1200mm搭设高度4.8m梁模板扣件钢管高支撑架计算书

   120厚楼板模板扣件钢管高支撑架计算书

   800mm×1200mm搭设高度10m梁侧模板计算书

   800mm×1200mm搭设高度10m梁模板扣件钢管高支撑架计算书

   400mm×900mm搭设高度10m梁侧模板计算书

   400mm×900mm搭设高度10m梁模板扣件钢管高支撑架计算书

   800mm×850mm搭设高度10m柱模板支撑计算书

   ……

   100余页,
