附件详情

   -
    1编制依据

-
    2项目概要

-
    2.1自然条件

-
    2.2项目概要

-
    2.3主要工程数量

-
    3施工方法

-
    3.1软基处理施工方法

-
    3.2

     现浇箱梁

    施工工艺流程

-
    3.3支架搭设

-
    3.4支架结构验算

-
    3.5支架预压

-
    3.6模板安装

-
    3.7钢筋绑扎

-
    3.8预应力筋施工

-
    3.9箱梁混凝土浇筑

-
    3.10预应力张拉

-
    3.11压浆与封锚

-
    3.12模板及支架的拆除

-
    4主要工序施工操作要点

-
    4.1临时桩施工操作要点

-
    4.2支架搭设操作要点

-
    4.3梁体混凝土浇筑操作要点

-
    4.4预应力钢束张拉操作要点

-
    4.5压浆操作要点

-
    5施工布署

-
    5.1总体施工安排

-
    5.2具体施工安排

-
    5.3现浇箱梁工效分析

-
    6质量保证措施

-
    6.1质量目标

-
    6.2质量保证体系

-
    6.3

     质量控制

    标准

-
    6.4材料控制

-
    6.5施工

     质量控制

-
    6.6质量职责

-
    7工期保证措施

-
    7.1现浇梁施工工期目标

-
    7.2组织保证措施

-
    7.3技术保证措施

-
    7.3管理保证措施

-
    7.4经济保证措施

-
    8安全保证措施

-
    8.1安全保证体系

-
    8.2安全职责

-
    8.3安全保障具体措施

-
    9文明施工、环境保护措施

-
    9.1文明施工和环境保护目标

-
    9.2文明施工管理体系的建立

-
    9.3施工现场文明施工具体措施

-
    9.4施工现场环境保护的措施

-
    10季节性施工保证措施

-
    10.1雨季施工保证措施

-
    10.2冬季施工措施

-
    10.3夏季高温期的施工措施

-
    附录

-
    附件1临时桩桩长计算

-
    附件2 支架结构验算

-
    附件3模板结构验算

   附件详情

   互通立交主线采用直线、圆曲线、缓和曲线设计,双向八车道标准,主线桥标准宽度为40.5m,依次跨越G匝道、F匝道、XX高速、H匝道、E匝道。桥梁左幅共17联,右幅16联,其中位于渐变段的左幅第6、8、9、10、12联及右幅第7、8、10联为预应力砼现浇箱梁,其余为预应力砼预制小箱梁,先简支后结构连续。下部构造:下构型式采用门型双柱墩、承台、钻孔灌注桩基础。

   ……

   现浇箱梁总体施工安排为:8月1日开始,8月20日结束,总工期385日。

   【内容节选】

   施工方法

   由于本标段桥梁大部分都处于藕塘、鱼塘及河流等水域位置之上,且少量位于旱地位置的桥梁部分由于淤泥质粘土层较厚,地基软弱,不适合直接采用满堂支架法进行现浇梁施工,需先进行软基处理后再采用满堂支架进行施工。因此,地基处理是现浇箱梁施工的基础和重要组成部分

   。

   软基处理施工方法

   灌注临时桩基础的方法进行软基处理。用贝雷梁和工字钢组成梁式承重结构,上部采用满堂支架法施工。

   ……

   压浆工艺流程

   清除管道内杂物及积水→用水泥砂浆密封锚具 →清理锚垫板上的灌浆孔→确定抽真空端及灌浆端,安装引出管、堵阀和接头→搅拌水泥浆→抽真空→灌浆泵灌浆→出浆稠度与灌入的浆体相同时,关闭抽真空端所有的阀→灌浆泵保压→关闭灌浆泵及灌浆端阀门→拆卸外接管路、灌浆泵→浆体初凝后拆卸并清洗出浆端堵阀。

   ……

   施工操作要点

   (1)桩位放样

   桩位放样应满足规范要求的测量精度,并认真复核。

   (2)钻机就位

   钻机就位后,将钻头吊起,徐徐放进护筒内,钻机调平并将钻斗中心对准桩位中心。在钻进过程中要经常检查钻机状态,如果有倾斜或位移,应及时纠正。

   (3)开钻

   开孔钻进时应先轻压、慢钻。进入正常工作状态后,逐渐加大转速和钻压。钻进粉砂层时,宜用低档慢速钻进,减少钻头对粉质土的搅动,同时应加大泥浆比重和粘度,以加强护壁,防止坍孔。

   (4)成孔质量检查:成孔后对孔径、孔深、、垂直度等逐项检查并记入钻孔记录和检查表中。孔位偏差不大于5cm,孔斜率<1%桩长。

   (5)钢筋笼接长时采用滚压直螺纹套筒进行,施工时严格按规范要求将直螺纹套筒拧至规定位置。

   ……

   梁体混凝土浇筑操作要点

   (1)箱梁砼所用砂、碎石、水泥、外加剂均采用与配合比试配时用料,每联箱梁必须采用同一批水泥,以保证混凝土强度和外观的相对稳定。

   (2)骨料的粒径和级配是对混凝土强度影响较大的主要因素,骨料不仅要满足强度等技术指标,而且根据工地使用泵送砼浇注方式及箱梁钢筋间距十分密集的特点,并根据规范要求,粗骨料的最大粒径选定为20mm。砂采用中粗砂,其细度模量为2.6~3.0mm。砂石料进料时,严格控制其质量、粒径及级配,不合格产品严禁进场。

   (3)浇筑时纵向分段、水平分层浇筑砼,每层砼厚20~30cm,顶板厚40cm可以不分层浇筑但是必须加强振捣工作。

   ……

   预应力钢束张拉操作要点……

   ……

   共计96页(20)

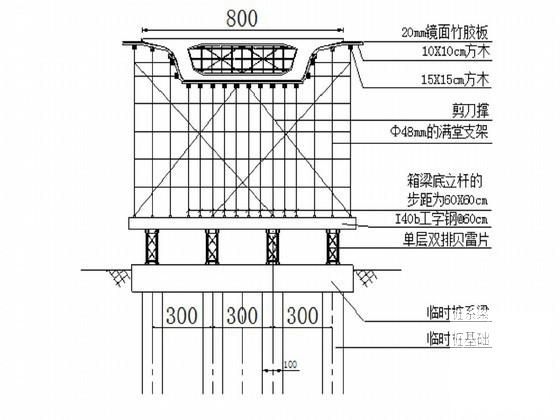

    现浇箱梁支架横向布置图(1)

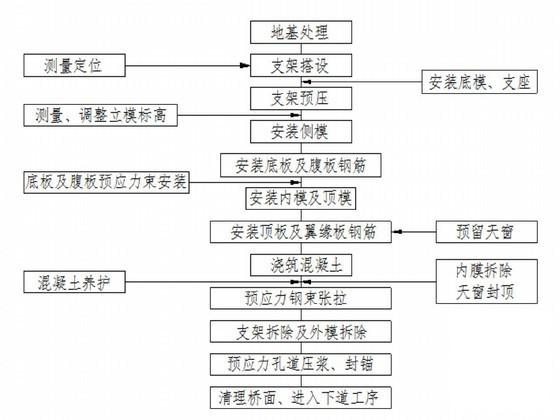

    现浇箱梁施工工艺流程图

    现浇梁支架立面图

    现浇箱梁支架贝雷梁和工字钢布置平面图

     长桩

    计算

    立杆强度验算

    工字钢结构验算

    质量保证体系框图

    安全保证体系框图
