附件详情


   -
    一、项目概要

-
    二、施工编制依据

-
    三、施工总体部署安排

-
    四、标志、标线、隔离栏、防落网、波形护拦施工方案和技术措施

-
    (一)标志

-
    1、施工方案

-
    2、施工方法

-
    3、质量自检

-
    (二)标线

-
    1、施工方案

-
    2、施工方法

-
    3、突起路标和轮廓标的施工

-
    4、质量自检

-
    5、热熔型道路标线涂料施工常见问题及解决方法

-
    (三)隔离栅

-
    1、施工方案

-
    2、施工顺序及工艺

-
    3、质量自检

-
    (四)防落网

-
    1、施工方案

-
    2、施工方法及工艺

-
    (五)波形梁护栏

-
    1、施工方案

-
    2、拆除波形梁护栏、整修波形护栏措施

-
    五、保证工程质量的技术措施

-
    (一)工程质量管理目标

-

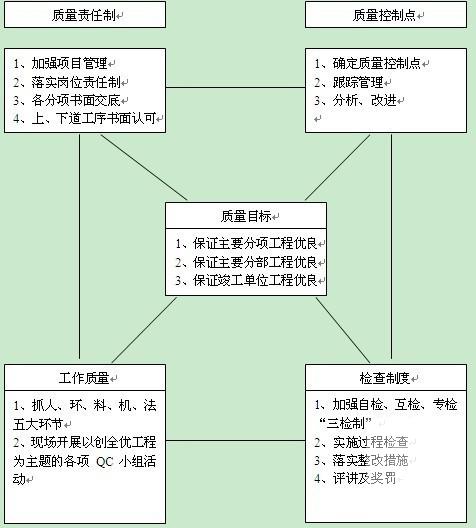

    (二)质量管理保证体系措施

-
    1、质量监控运行控制体系

-
    2、质量目标管理网络

-
    安全生产管理网络图

-

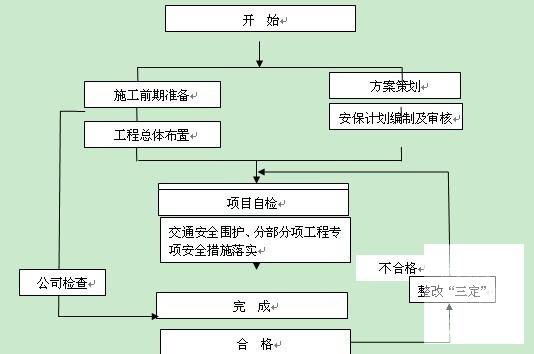

    安全生产检查程序方框图

-

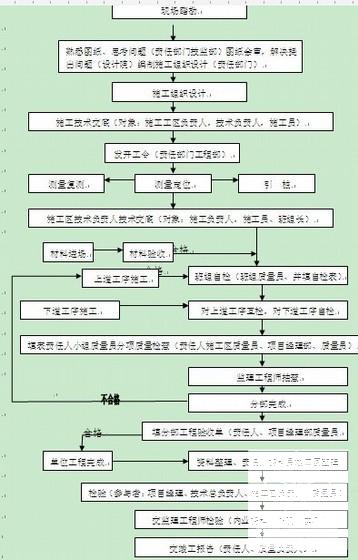

    施工过程安全控制流程图

-
    项目安全生产实施标准

-
    (四)安全生产综合管理保证措施

-
    (五)施工现场安全技术措施

-
    七、文明施工保证措施

-
    (一)文明施工要求和控制标准

-
    (二)文明施工的保证措施

-
    (三)环境保护措施

-
    5、文明施工管理网络措施

-
    施工过程环境控制流程图

-
    八、施工总

     进度计划

    及保证工期措施

-
    (一)工期管理目标和承诺

-
    (二)施工准备

-
    (三)施工计划的管理和协调控制保证措施

-
    (四)进度计划控制的劳动力、机械的保证




   附件详情


   (一)标志

   1、施工方案

   (1)根据该项目的具体数量、工期及质量目标,结合本公司以往的施工经验,对本分项工程配备16吨吊机1台,350L混凝土搅拌设备1套,专业施工人员10人,测量试验仪器(逆反射系数测量仪、色彩色差仪、涂层测厚仪等)4台套。

   (2)在标志制作前,向监理工程师提供所采用的原材料质保单及各类标志板面各种图案的配置图供监理工程师审查批准。所有运往工地的标志产品的质量均应符合《公路交通标志板技术条件》(JT/T279-1995)及《道路交通标志和标线》(GB5768-1999)的技术标准。

   (3)施工之前,向监理工程师提供详细的

    施工组织设计

   ,供监理工程师审查批准。

   ……

   (二)标线

   1、施工方案

   (1)根据该项目的具体数量、工期及质量目标,结合本公司以往的施工经验,对本分项工程配备热熔划线机4台,专业施工人员10人,测量试验仪器(放线设备等)2台套。

   (2)在标线材料运往工地之前,向监理工程师提供所采用的材料质保单及出厂检验合格证书供监理工程师审查批准,所有运往工地的材料的质量均应符合《路面标线涂料》(JT/T280-1995)的技术标准。

   (3)施工之前,向监理工程师提供详细的施工组织设计,供监理工程师审查批准。

   ……

   (三)隔离栅

   1、施工方案

   (1)基础施工方法

   1)基础采用现场浇筑,基坑采用人工开挖,不能用人工开挖的岩石部分采用风镐或风枪打浅孔辅以弱爆破,开挖上部土质坑壁放坡,下部岩石坑壁垂直。

   2)基坑开挖边坡坡度视地质情况而定,基坑尺寸应满足基坑轮廓。安装混凝土基础前及时检验基坑尺寸、平面位置及地面平整度和密实度,随即进行基础施工。

   3)基底检验

   灌筑基础混凝土前,对基坑进行隐蔽工程检查,检查的内容为:①基底平面位置、标高是否符合规范要求。②基底土质是否与规范相符,承载力是否满足规范要求。③基底有无积水、杂物、松散土质,是否清洁、平整。

   4)基底处理:基底为干土时,应将其湿润。过湿土应在基底设计标高下夯填一层碎石层。基底面为岩石时,加以湿润,铺一层水泥砂浆,砂浆凝结前进行基础混凝土施工。

   5)基础混凝土浇筑

   基底开挖到位后不得长期暴露,应尽快浇筑混凝土基础,基础浇筑时要保证其位置、稳定性及标高;立柱混凝土基础尺寸为400mmX400mmX600mm,斜撑混凝土基础尺寸300mmX300mmX500mm。

   ……

   (四)防落网

   1、施工方案

   锚杆及支座定位→基坑开挖与砼浇灌(土质地层B类锚固)或钻凿锚杆孔(岩质地层A类锚固)→基座及锚杆安装→钢柱及拉锚绳安装及调试→支撑绳安装与调试→钢绳网的铺挂及缝合→格栅网的铺挂(可选择)

   ……

   (五)波形梁护栏

   1、施工方案

   (1)立柱放祥

   根据施工图和监理工程师提供的原始基准点、基准线和参考标高等书面资料,采用经纬仪、水准仪、测距仪等测量仪器进行放样,以确保放祥的准确和立柱的线形。

   放样后,确认立柱施工将不会造成地下设施的损坏,否则应根据监理工程师意见,调整立柱位置或采用混凝土的基础。

   (2)立柱安装

   1)一般采用打入法设置立柱,立柱在打入时进行准确无误的定位,以确保每根立柱垂直竖立,埋入牢固。立柱安装时,达到符合设计图规定的埋(嵌)入深度。

   2)无法采用打入法施工时,采用开挖法埋设立柱。埋设立柱时,回填土采用良好的材料分层夯实(每层不超过15cm),回填土的压实度不小于相邻土基。

   3)打入困难或石质路段及因立柱打入部位恰缝构造物顶部造成的填土高度不足时,经业主或监理工程师同意,采用混凝土基础,待混凝土达到60%强度后分层夯实至道路顶面。

   4)在沥青混凝土或其他预拌沥青材料的路面设置立柱时,柱坑回填到路面基层下5cm,余下部分分别用相应的路面材料回填压实,并得到业主和监理工程师的满意。

   5)在构造砼上设置立柱时,按图纸要求预埋钢板螺杆或膨胀螺丝加法兰盘固定。

   6)护栏渐变段及端部立柱,按图纸规定的座标进行安装。

   7)安装时,确保垂直地面,纵向线型顺畅,避免波形梁安装时出现凹凸或扭曲,立柱如出现塌边、变形、开裂现象随时予以更换。

   (3)波形梁安装

   A、护栏板通过拼接螺栓相互拼装,先将防阻块固定螺栓连接于立柱上,波形梁按照行车方向进行拼接。

   B、波形梁安装时不过早拧紧连接螺栓和拼接螺栓,利用波形梁的长圆孔在安装过程中不断进行上下左右调整,至护栏板顶面高度与道路纵向坡度和竖曲线一致时,将所有螺栓拧紧。

   ……
