   【项目概要】

   特大桥跨高速(48+80+48)m连续梁,全长177.5米,跨越高速,下部构造为钻孔灌注桩基础,主墩和边墩均为矩形承台,圆端形墩柱,墩高从635#到638#分别为11m、8m、8m和11m,为跨越XX高速而设,施工时保证净宽34m,净高6m。主跨连续梁采用悬臂浇筑法施工,连续梁全长177.5m,跨径为(48+80+48)m。

   梁体为单箱单室,变高度,变截面结构,中支点梁高6.65m,边跨7.75m直线段梁高为3.85m。箱梁顶宽13.4m,底宽6.7m。

   【主要技术标准】

   铁路等级:客运专线;正线数目:双线

   速度目标值:350km/h;平面位于直线上,线间距5.0m,纵坡G=5.0‰牵引种类:电力;机车类型:动车组

   列车运行控制方式:自动控制;行车指挥方式:综合调度集中

   【工期目标】

   梁部施工拟定在10月9开始施工,4月30主体施工完成。

   【内容节选】

   梁段悬浇时挂篮全封闭方案

   为了确保施工和XX高速行车安全,考虑各方面的因素及制约条件,计划对施工作业挂篮采取全封闭的防护措施。将挂篮底面、前面、两侧面全部封闭,并对已浇筑梁段挂篮后锚范围内进行全封闭,防止梁段施工及挂篮走行期间杂物或构件掉落到XX高速路面,对XX高速行车造成安全事故。

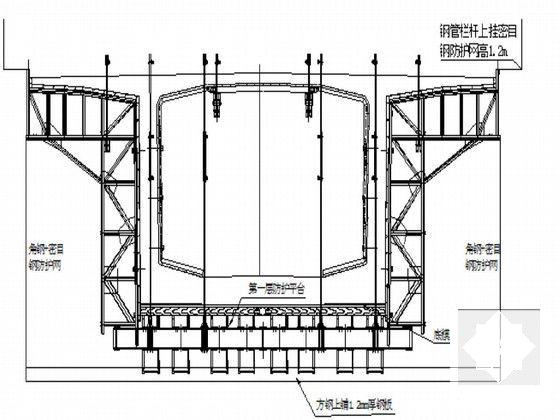

   ⑴操作平台:在挂篮底模位置焊接牛腿,搭设长1.5m操作平台,由∠7.5角钢及1.2mm钢板形成挂篮前端第一道屏障(高1.5m)。

   ……

   主要施工方法和工艺

   用挂篮逐段浇筑施工的工艺程序为:安装预压支架→施工0#段→张拉并锚固竖向预应力束→拼装挂篮→施工1#(1′)段→张拉并锚固纵向及竖向预应力束→挂篮前移、调整、锚固→施工下一梁段→依次完成各段悬臂施工→施工边跨直线段→拆除边跨挂篮→边垮合拢→拆除中跨挂篮→中跨合拢→拱部施工。为了缩短施工时间,混凝土浇筑采用一次浇筑成形,先浇底板、腹板,后浇顶板。

   ……

   共计109页(20)

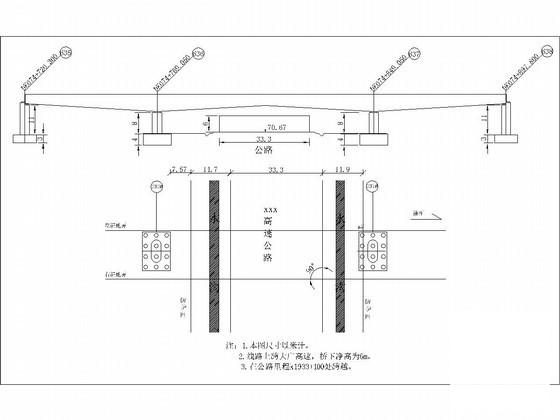

    连续梁与XX高速立交示意图

    施工

     平面布置图

    636#墩位与XX高速位置关系

    连续梁现浇过程全封闭安全防护正面图

    连续梁现浇过程全封闭安全防护侧面图

    连续梁拱现浇过程全封闭正面图

    连续梁拱现浇过程全封闭侧面图

    连续梁拱现浇过程全封闭全景图

    连续梁悬臂浇筑施工工艺框图

    螺旋管支撑

    临时固结布置图

    菱形挂蓝构造示意图

    大跨连续梁线型控制计算流程
