青藏铁路工程段路基专项施工组织设计

附件详情

7、主要施工方法、方案及工艺
本段路基主要为与既有线并行、帮填路基,部分地段需挖除非适用材料换填。其施工艺流程图如下…………
7.2、路基填筑
1) 施工工艺
为保证施工质量,提高施工效率,加快施工进度,采用“四区段、八流程”的作业方式组织施工。按照施工准备、基底处理、分层填筑、摊铺整平、洒水或晾晒、机械碾压、路基检测、路基面整修的流程填筑。路基填筑 施工工艺 流程见下页图…………
2)填土路基施工方法
①基底处理:清除路基范围的树木、草皮等植物根系,将原地面下至少0.3m的耕植土清除,坑、沟槽填土夯实。然后根据原地面情况进行平整。当原地面横坡坡度陡于1:5时,先开挖搭接平台,再进行台阶处理,搭接平台的宽度不小于1m,然后再进行基底平整。根据不同的地表土用不同试验方法进行试验。当在地表以下2.5m范围内无Ps<1.2MPa或<0.15MPa的土层时,根据路堤的高度H进行基底处理。当在地表以下2.5m范围内有Ps<1.2MPa或<0.15MPa的土层时,及时上报设计单位、监理按松软地基或软土路基进行处理…………
②试验段填筑。选取施工区段内具有代表性的至少100m长一段路堤作为试验段,进行现场填筑压实试验,通过试验来确定不同机具压实不同填料的最佳含水量、适宜的松铺厚度和相应的碾压遍数、最佳的机械配套和施工组织。试验段路基填筑按土质松铺厚度30cm,石质50cm进行试验,以确保压实层的匀质性…………
③填筑施工:工程施工中始终严格控制“三线四度”,“三线”即中线、两侧边线;“四度”即厚度、密实度、拱度、平整度…………
④分层填筑。路堤分层压实厚度应符合工艺性试验确定的填筑厚度和压实工艺参数要求。填筑石块必须有较好的级配,填料粒径最大不宜超过填筑厚度的2/3。填筑时安排好运行的线路,派专人指挥卸碴,水平分层,先低后高,先两侧后中央…………
⑤摊铺平整:填土区段完成一层填筑后,先用推土机初平,再用平地机终平,做到填层面在纵向和横向平顺均匀,以保证压路机的碾压轮表面能基本均匀接触地面进行压实。摊铺时层面做成向两侧倾斜2%~3%的横向排水坡,以利路基面排水。在推土机摊铺平整的同时,对路肩进行预压,保证压路机进行压实时压到路肩不致滑坡…………
⑥振动碾压:采用振动压路机压实。碾压时先压两侧,后压中央,纵向行与行之间的轮迹重叠压实不小于0.3m,应达到无漏压、无死角,确保碾压均匀…………
⑦路基本体检测。路堤每层填筑压实后,质检工程师、试验人员严格按照规范要求进行自检、复检,合格后报监理工程师检测,监理工程师签字认可后,才能进行上层路堤填筑…………
⑧路面整修:路基分层填筑时,当施工接近路基设计高程时,加强高程测量检查,以保证完工后的路基面的宽度、高程、平整度及拱度、边坡符合规范和设计要求。表面需补填时,如补填厚度小于10cm时,将压实层翻挖10cm以上,再补填同类料重新整平压实。路基加宽部分在整修阶段人工挂线清刷夯拍。路基经过整修后,做到肩棱明显、路拱坡面符合设计要求,并达到表基床以下路堤外形尺寸检验标准、方法的要求…………
3)陡坡(帮填)路基施工

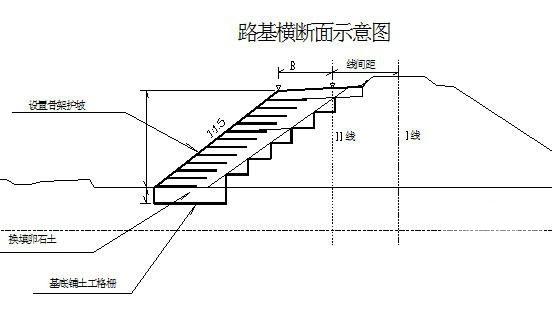

A、本段陡坡路基主要为既有线旁路基帮填施工。帮填路基路堤填筑前,按照规范要求对横坡陡于1:5地段挖台阶,台阶宽度不小于1m。为保证既有线路基稳定,采取边填筑边挖台阶的方法施工。即每填筑一层挖一次台阶,台阶宽度不小于1米,如下页《路基横断面示意图》所示…………
B、土工格栅施工
在帮填路基边坡铺设土工格栅, 自路基基底以上0.5m开始铺设土工格栅,每隔0.5m铺设一层,最上一层离路基面0.6m。路基施工至第一层的标高后,用平地机进行平整,开始土工格栅的铺设。每一层土工格栅上面的填筑采用轻型自卸汽车后倾法卸料,平地机摊铺整平,压路机碾压。如下页《路基横断面示意图》所示…………
