    第一章 编制说明

-
    1、编制依据

-
    2、编制目标

-
    3. 项目概要

-
    4. 沿线地形、地貌、地质、气候、水文等

-
    5 .主要工程数量

-
    第二章 设备、人员动员周期和设备、人员、材料运到现场的方法

-
    1.施工组织机构及人员

-
    2.临时工程

-
    3.设备人员材料动员周期和进入工地的方法

-
    4、材料进场方案

-
    第三章 总体施工安排及主要工程的

     施工方案

    、施工方法

-
    1、施工总体安排

-
    (1)总体

     施工方案


-
    (2)施工指导思想

-
    (3)施工队伍安排

-
    2、主要分项工程的

     施工工艺


-
    (1)路基施工

-
    (2)涵洞施工

-
    (3)砂砾垫层

-
    (4)水泥稳定粒料基层施工(重点工程)

-
    (5)路缘石的施工

-
    (6)沥青砼面层施工(重点工程)

-
    (7)暗排水工程施工

-
    (8)旧路面处理

-
    第四章 项目进度总体计划

-
    1、施工进度总体布置

-
    2、施工

     进度计划


-
    (1)施工准备

-
    (2)施工总体进度计划

-
    第五章 各分项工程的施工顺序

-
    第六章 工程质量和工期的措施

-
    1、确保工程质量的措施

-
    2、确保工期的措施

-
    第七章 雨季以及农忙季节的施工安排

-
    1、雨季施工安排

-
    2、农忙季节的工作安排

-
    第八章 安全生产保证措施

-
    1、工程项目安全管理

-
    2、保证安全的主要措施

-
    3、安全管理制度

-
    第九章 文明施工措施

-
    1、文明施工管理目标

-
    2、建立管理机构

-
    3、标准明确,责任到人

-
    4、场容场貌

-
    5、物资设备堆放

-
    6、综合治理

-
    第十章 环境保护措施

-
    1、环境保护组织机构

-
    2、环境保护的主要措施

-
    第十一章 施工廉政措施

-
    第十二章 项目风险预测与防范,事故应急预案




   附件详情


   【工程简介】

   技术标准

   公路等级:一级路

   设计行车速度:60公里/小时

   设计荷载:公路一级

   安全等级:二级

   环境类别:Ⅱ类

   抗震烈度:Ⅶ度(动峰值加速度:0.1g)

   路基标准轴载:BZZ-100

   路基宽度:26米 ,即23米路面+2×1.5米土路肩

   33米,即23米路面+2×5米非机动车道

   渐变设置:通过K338.870处交叉口进行变化

   路拱设置:行车道采用2%直线双向坡,土路肩采用3%向外直线坡。

   涵洞宽度:与路基同宽

   新建路段路面结构:

   4cm细粒式SBS改性沥青混凝土面层(AC-13C)

   6cm中粒式沥青混凝土面层(AC-20C)

   20cm水泥稳定碎石基层

   20cm水泥稳定碎石底基层

   20cm级配砂砾垫层

   非机动车道路面结构:

   5cm中粒式沥青混凝土 (AC-16F)

   20cm水泥稳定砂砾

   20cm级配砂砾垫层

   计划总工期为138天。

   【内容摘取】

   全线设置9个交点,路基中心线为平面设计线;纵断面共设14个变坡点,路基设计中心线处的标高为设计标高;横断面为双向6车道;超高过渡方式为绕路中心线旋转,先将外侧车道绕路中心线旋转抬高,待达到与内车道路面横坡一致时,整个断面一同绕中心线旋转,直到设计超高值。

   ……

   主要分项工程

    施工工艺

   :

   路基施工

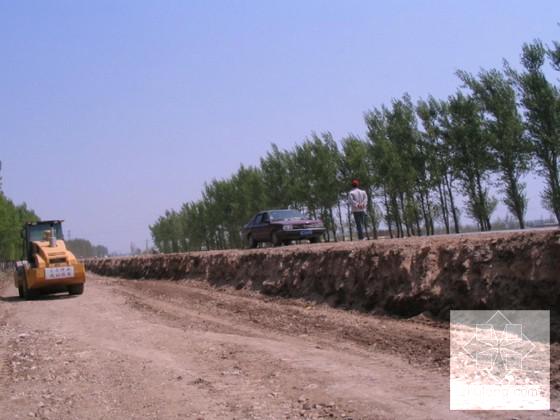

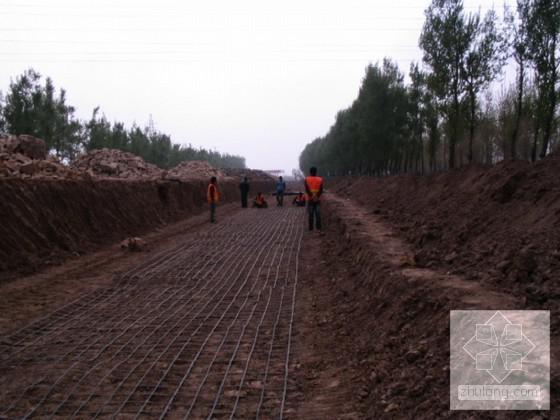

   采用挖掘机、装载机配合自卸车开挖土方。推土机、平地机整平路槽底面,压路机碾压,待基底压实度满足要求后填筑土方。

   挖、装、运、摊、平、压、检测,采用机械化一条龙作业。施工过程中各种压实机械进行组合碾压,其碾压及组合方式,依据试验路段的结果进行,并在实施过程中根据试验检测数量进行调整,以达到最佳组合目的。

   ……

   实施试验路段的施工

   为确保该项目的施工质量和施工进度,以点指导面,拟实施试验路段,长度200m。

   试验段

    施工方案

   :

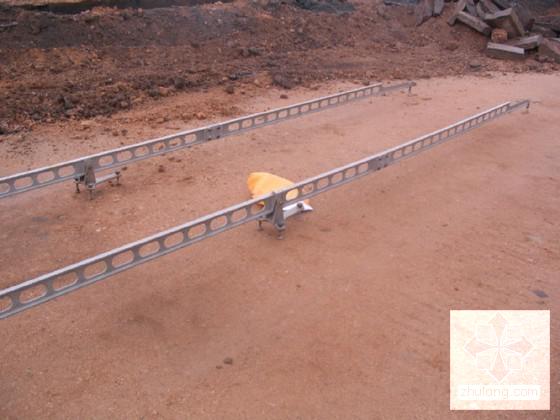

   1、清除表土、路基开挖至设计位置高程及宽度。

   2、路槽底面晾晒

   3、路槽底面碾压,采用履带式推土机、平地机整平,压路机碾压,压实度达到设计要求。

   ……

   碎石封层的施工

   向洒过透层的基层表面均匀喷洒改性乳化沥青,为保证雾状喷洒形成均匀等厚度的沥青膜,必须保持沥青在170-180℃的温度。

   在喷洒乳化沥青同时,应……

   ……

   主要分项工程的施工顺序如下:

   1、路基工程施工顺序

   施工准备→施工放样→场地清理及基底处理→开挖或填筑土石方→摊铺平整→碾压夯实→开挖……

   2、砂砾垫层施工顺序

   施工准备→施工放样→ 备料、摊铺土→洒水闷料、整平轻压……

   4、路面基层施工顺序

   施工准备→施工放样→ 厂拌稳定土混合料……

   5、沥青混合料面层施工顺序

   施工准备→洒布透(粘)层沥青→施工放样→混合料……

   ……

   共计47页
