   建筑高度:高层建筑

-
   建筑结构形式:钢筋混凝土结构

-
   钢筋混凝土结构:框架剪力墙

-
   模板材料:木胶合板模板

-
   主要部位:楼板,剪力墙,楼梯

-
   特殊节点详图:电梯井

-
   楼板支撑架:门式

-
   模板计算书:柱模板,板模板,梁模板,支撑架

-
   编制时间:近代年

-
   施工主要设备:电锯、线坠、锤子、经纬仪、白线、钢管、铁丝等

-
   施工重点难点:6m高大模板


   附件详情


   -
    1、项目概要 1

-
    2、编制依据 1

-
    2.1 法律、法规、施工规范和标准 1

-
    2.2相关文件 2

-
    3、模板支架搭设主要材料及力学参数 2

-
    3.1模板(18mm厚) 2

-
    3.2钢管(Ф48×3.0) 2

-
    3.3木枋(80×80mm) 2

-
    3.4对拉螺栓(Φ14mm) 3

-
    4、模板及支顶体系设计 3

-
    4.1高大支模概况 3

-
    4.2模板支撑系统的选型 3

-

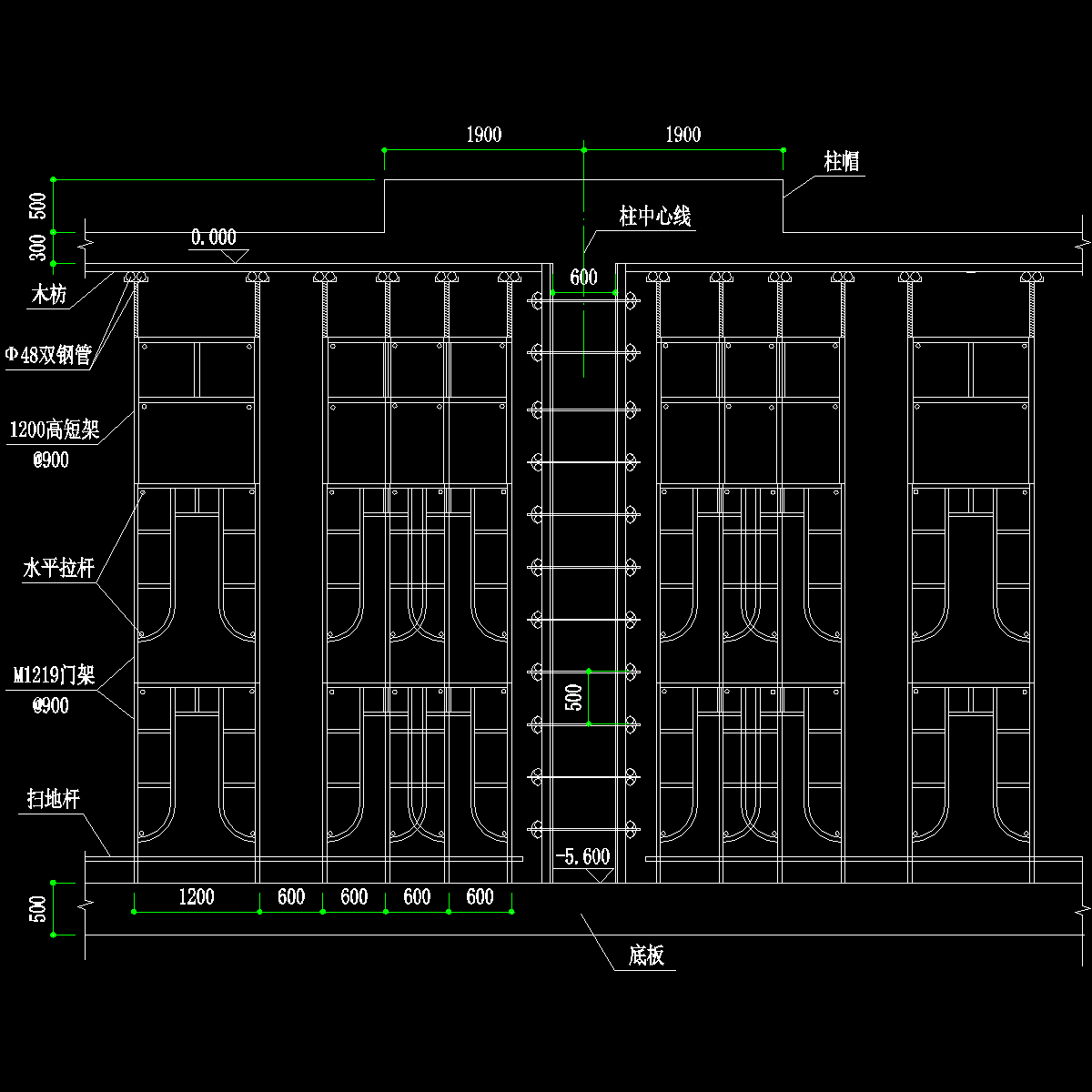

    4.3地下室300mm厚楼板模板支顶设计方案 4

-

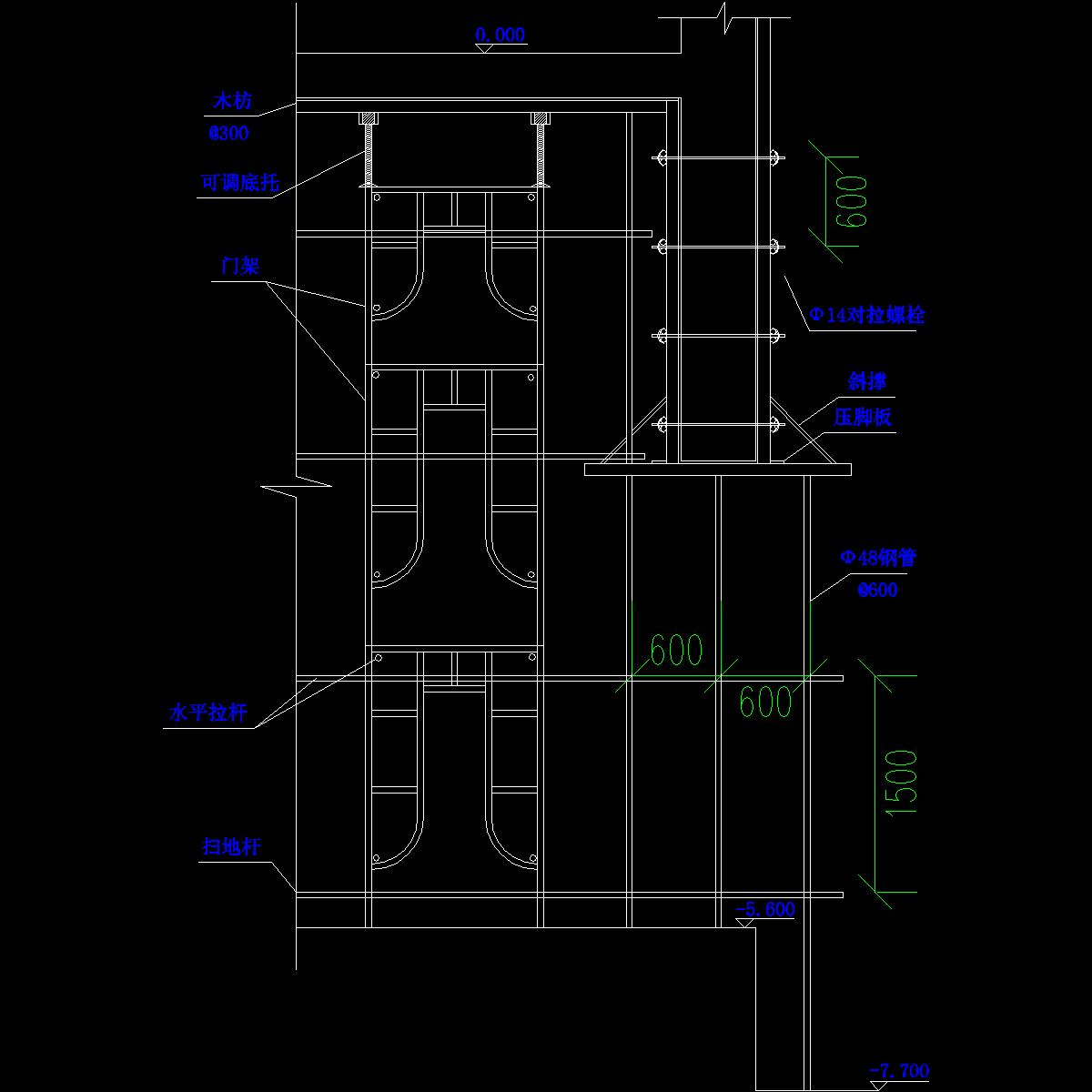

    4.4地下室核心筒电梯井500×2450mm梁模板支顶设计方案 4

-

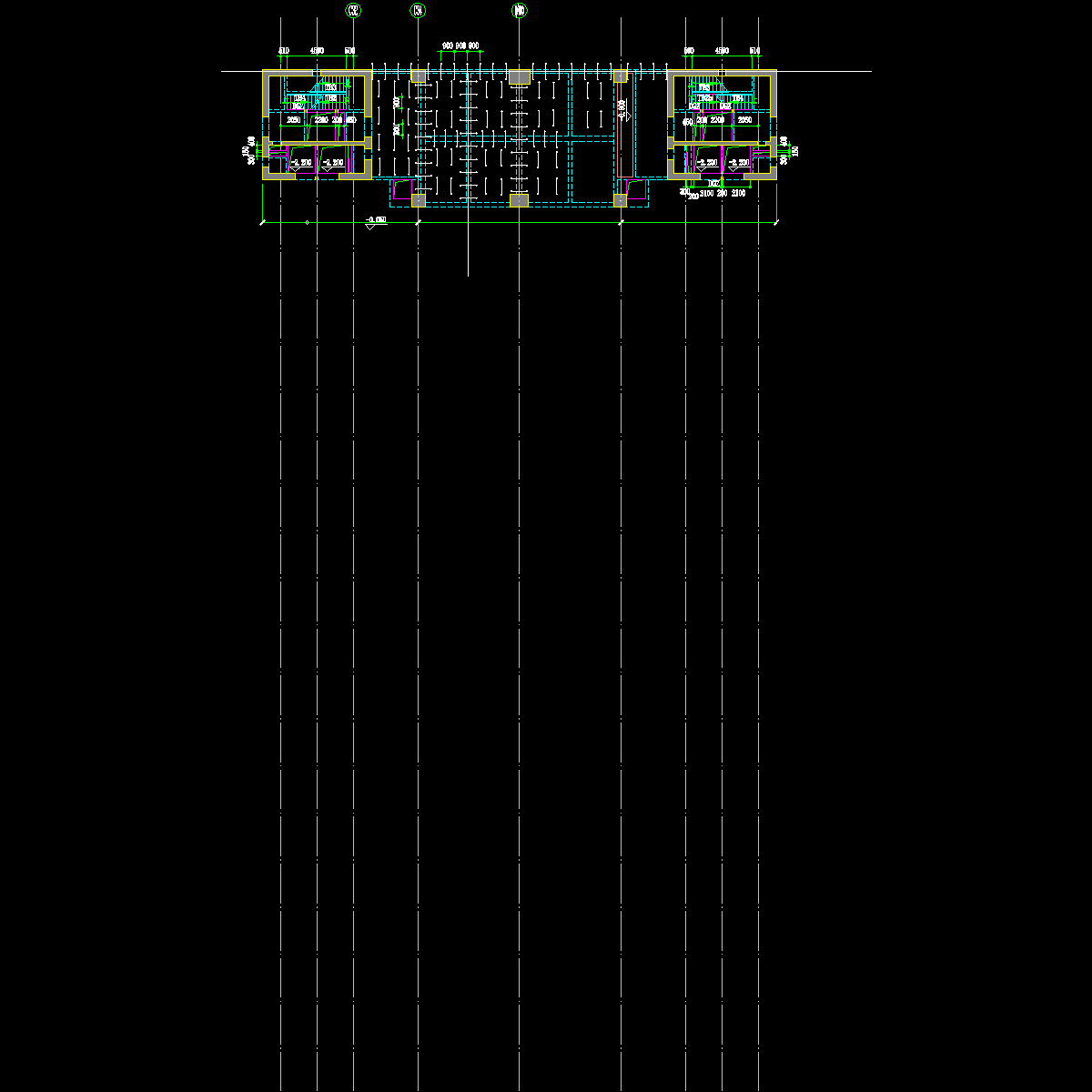

    4.5地下室顶板柱帽模板支顶设计方案 6

-

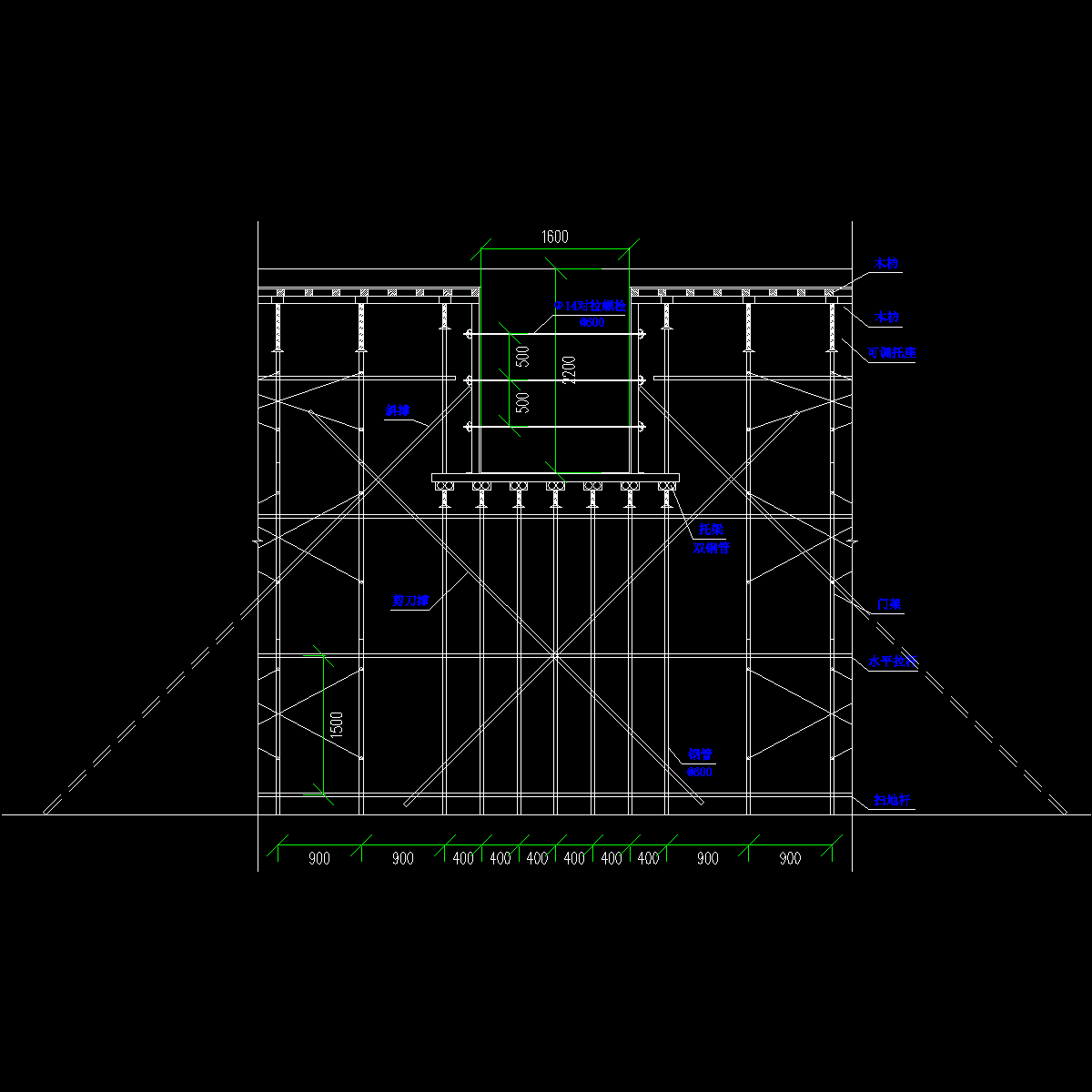

    4.6二层1600×2200大梁模板支顶设计方案 7

-
    4.7电梯井位置屋面板模板支顶设计方案 7

-
    4.8大梁高支模搭设汇总表 8

-
    4.9其他设置 8

-
    5、模板体系施工方案 9

-
    5.1施工准备工作 9

-
    5.2放线测量 9

-
    5.3模板制作 9

-
    5.4支撑体系安装施工顺序 10

-
    5.5钢管支撑体系安装 10

-
    5.6梁模板安装 10

-
    5.7楼面模板安装 11

-
    5.8模板体系拆除 11

-
    5.9高支模工程的模板支架体系的检查与验收 12

-
    6、模板体系监测要求 13

-
    6.1监测项目和要求 13

-
    6.2变形预警值 14

-
    6.3监测方法 14

-
    6.4处理方法 14

-
    7、应急救援预案 14

-
    7.1应急救援组织 14

-
    7.2应急响应 14

-
    7.3应急救援装备 16

-
    7.4应急救援演练 16

-
    7.5应急救援措施 16

-
    8、质量保证措施 19

-
    8.1保证材料质量的控制措施 19

-
    8.2施工质量保证措施 19

-
    8.3预防漏浆的控制措施 20

-
    8.4成品保护措施 20

-
    8.5砼浇筑施工注意事项 20

-
    9、安全保证措施 21

-
    9.1安全生产保证体系 21

-
    9.2安全教育制度 21

-
    9.3安全检查制度 22

-
    9.4高支模工程的安全管理措施 22

-
    9.5预防模板及支架坍塌的安全技术措施 23

-
    10、模板体系计算说明 24

-
    附图 25

-
    图1:地下室顶板梁板支模

     平面布置图

    25

-
    图2:柱帽处支模平面布置图 26

-
    图3:地下室核心筒电梯口500×2450梁支模平面布置图 26

-
    图4:二层1600×2200梁模板支顶平面布置图 27

-
    图5:电梯井位置上方屋面板支模平面布置图 27

-
    附计算书 28

-
    一、地下室顶板300厚楼板模板(门架)计算书 28

-
    二、核心筒电梯井500×2450mm梁模板(钢管架)计算书 33

-
    三、柱帽处800mm厚板模板(门架)计算书 41

-
    四、二层1600×2200mm梁模板(钢管架)计算书 46

-
    五、转换梁下支模体系立杆基础验算 54




   附件详情


   梁、板的模板采用18mm厚胶合板;次龙骨、主龙骨、侧模肋枋均采用80×80mm木枋;扫地杆、垂直剪刀撑、水平剪刀撑均采用Ф48×3.0mm钢管,穿梁螺栓直径14mm。

   ………………

   4.1高大支模概况

   该项目中的高大支模位置如下:

   4.1.1 Bf-Ca轴×C7-Q8轴位置地下室顶板

   最大板厚:300mm,支模高度:5.3m。

   4.1.2 地下室核心筒电梯井梁

   梁截面有500×1600/2450mm,最大梁截面500×2450mm。

   4.1.3 地下室顶板柱帽

   最大柱帽尺寸3800(长)×3800mm(宽)×800mm(厚),支模高度5.2/5.3m。

   4.1.4 二层大截面梁

   二层层高5.9m,大截面梁较多,有400/500/600×1600mm、300/500/600/

   700/800/1000/1200/1600×2200mm等,其中最大的1600×2200梁位于1/C20和1/C40轴线处。

   4.1.5 电梯井位置屋面板

   电梯井内尺寸3400×3400mm,由于电梯井位置平面内无梁板,该位置模板支顶须从地下室底板面开始直至屋面板底,每隔一层设穿墙钢管搭操作平台,总高度102m。

   ………………

   一、地下室顶板300厚楼板模板(门架)计算书

   计算的

    脚手架

   搭设高度为5.3米,门架型号采用MF1219,钢材采用Q235。

   搭设尺寸为:门架的宽度 b = 1.20米,门架的高度 h0 = 1.90米,步距1.00米,跨距 l = 1.80米。

   二、核心筒电梯井500×2450mm梁模板(钢管架)计算书

   梁截面宽度 B=500mm,梁截面高度 H=2450mm,H方向对拉螺栓4道,对拉螺栓直径14mm,对拉螺栓在垂直于梁截面方向距离(即计算跨度)400mm。梁模板使用的木方截面80×80mm,梁模板截面侧面木方距离200mm。

   三、柱帽处800mm厚板模板(门架)计算书

   计算的脚手架搭设高度为5.3米,门架型号采用MF1219,钢材采用Q235。

   搭设尺寸为:门架的宽度 b = 0.60米,门架的高度 h0 = 1.93米,步距1.50米,跨距 l = 1.20米。

   四、二层1600×2200mm梁模板(钢管架)计算书

   梁截面宽度 B=1600mm,梁截面高度 H=2200mm,H方向对拉螺栓4道,对拉螺栓直径14mm,对拉螺栓在垂直于梁截面方向距离(即计算跨度)600mm。梁模板使用的木方截面80×80mm,梁模板截面侧面木方距离300mm。

   五、转换梁下支模体系立杆基础验算

   ………………

   附:地下室顶板梁板支模平面布置图、柱帽处支模平面布置图、地下室核心筒电梯口500×2450梁支模平面布置图、二层1600×2200梁模板支顶平面布置图、电梯井位置上方屋面板支模平面布置图等

   共57页 近代年编制
