附件详情


   -
    第一章 编制说明 1

-
    第二章 项目概要 1

-
    (一)项目概要 1

-
    (二)主要工程内容 1

-
    第三章 编制依据 2

-
    第四章 施工部署 4

-
    (一)指导思想 4

-
    (二)总体目标 4

-
    (三)施工组织机构 5

-
    (四)总体部署原则 5

-
    第五章 主要

     施工方案

    7

-
    (一)土建

     施工方案

    7

-
    1.

     脚手架

    工程

     施工方案

    7

-
    2. 施工测量技术措施 9

-
    3. 试验管理技术措施 12

-
    4.房建工程施工方案 13

-
    5. 储罐基础施工方案 26

-
    6. 消防水池、隔油池、缓冲池施工方案 28

-
    7. 道路、竖向施工方案 35

-
    (二)储罐施工方案 38

-
    1. 储罐的组装 39

-
    2. 储罐的焊接 51

-
    3. 检查与验收 54

-
    4. 充水试验 56

-
    5. 内浮顶试验 57

-
    (三)工艺管道施工方案 57

-
    1. 施工准备 57

-
    2. 材料的检验和保管 58

-
    3. 工艺管道施工方案 59

-
    (四)泵类设备施工方案 70

-
    1. 泵类设备施工程序图 71

-
    2. 施工准备 72

-
    3. 泵的安装 74

-
    4. 泵连接的工艺管道安装要求 76

-
    5. 泵单机试运 76

-
    (五)电气施工方案 76

-
    1. 施工准备与施工程序 77

-
    2.电气施工方法及质量要求 77

-
    (六)自控施工方案 89

-
    1. 自控系统综述 89

-
    2. 自控工程施工程序 89

-
    (七)通信施工方案 95

-
    1. 工程简介 95

-
    2. 施工程序 96

-
    3. 主要施工方法和质量要求 96

-
    (八)给排水及消防施工方案 98

-
    1. 施工原则 99

-
    2. 施工程序 99

-
    3. 施工准备 99

-
    4. 管沟的开挖 100

-
    5. 给排水系统管线安装 101

-
    6. 消防系统管线安装 102

-
    7. 给排水管道防腐 104

-
    8.井类施工 105

-
    9.碰头点施工 107

-
    10.系统试验 107

-
    11. 地下管线施工注意事项 109

-
    (九)防腐施工方案 109

-
    1. 工作范围 109

-
    2. 防腐施工程序 110

-
    3. 材料检验 111

-
    4.表面处理的要求 111

-
    5. 涂漆 111

-
    6. 埋地管道防腐 112

-
    7. 防腐施工要点 112

-
    (十)单机试运方案 113

-
    1 机泵单机试运 113

-
    第六章 主要施工人员及施工机具配置 116

-
    (一)人员及施工机具配置计划 116

-
    第七章 劳动力安排计划及劳动力安排保证措施 121

-
    (一)劳动力安排计划 121




   附件详情


   土建:综合办公楼、消防水池、事故池、污水提升站、隔油池、泵棚、发油平台、道路、护坡、挡土墙、防火堤等。

   工艺部分:4座2000 m3内浮顶汽油罐、3座3000 m3固定顶柴油罐、1座2000 m3固定顶柴油罐、1座500 m3内浮顶乙醇罐;6车位汽车装卸罩棚,工艺管线等。

   给排水及消防:生活污水、生产用水、消防污水系统。


    供配电系统

   :由库区内的高压开关柜和变压器引线至变配电室,再根据设计要求安装、敷设用电设备和电缆。

   暖通:主要为库区办公室、营业室空调器的安装。

   仪表自动化:主要为库区汽车发油的定量装车、微机付油系统及油罐高液位报警系统的安装。

   ……

   该项目主要土建工程包括:

   1、储罐基础:钢筋混凝土环梁9座;

   2、6车位汽车装卸罩棚520平方米,公路发油泵棚120平方米;

   3、消防泵房及变配电室:240平方米;

   4、综合办公楼:三层计894.63平方米;

   5、营业控制室及门卫:138.15平方米;

   6、消防水池一座:256立方米;

   7、密闭式隔油池一座:80立方米 ;

   ……

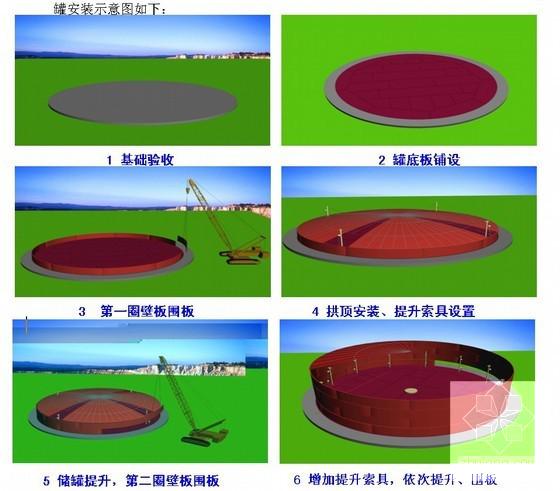

   1.储罐的组装

   1.1 组装施工方案的确定

   储罐施工可以采用多种施工方法,如水浮法,气吹顶升法,液压顶升倒装法,电动倒链倒装法等,从安全、质量、工期等方面综合考虑,结合该项目施工的特点,该项目9台储罐本体安装均采用倒链倒装法施工。

   该项目罐体焊接全部采用手工电弧焊接。

   ……

   120余页,
