附件详情

   -
    一.项目概要 1

-
    1.工程地理位置及周边环境关系 1

-
    2.建筑简况 1

-
    3.结构简况 1

-
    4.编制说明及编制依据 2

-
    5.工程特点、难点 4

-
    6.工程性质 4

-
    二.施工总体部署 4

-
    1.施工现场平面布置 4

-
    1.1现场临时设施 4

-
    1.2.施工道路布置 5

-
    1.3.施工用电布置 5

-
    1.4施工用水布置 6

-
    1.5施工机械布置 7

-
    2.基础结构施工部署 7

-
    2.1.施工流程 7

-
    2.2基坑开挖 8

-
    2.3截桩施工 9

-
    2.4桩基验收 9

-
    2.5基础模板配置 9

-
    2.6钢筋工程 10

-
    2.7

     混凝土工程

    10

-
    2.8施工缝设置 11

-
    2.9基坑及场地回填 11

-
    2.10基础砖墙施工 12

-
    2.11地坪结构层施工 13

-
    3.施工进度计划及劳动力安排 13

-
    三.主要施工技术方法 13

-
    1.施工测量 13

-
    2.承台基坑开挖 16

-
    3.地基验收 17

-
    4.截桩施工 17

-
    5.垫层施工 17

-
    6. 钢筋工程 18

-
    7.模板工程 22

-
    8.砼工程 22

-
    9.回填土施工 23

-
    10.基础砖墙施工 25

-
    11.冬季施工措施 26

-
    四.质量保证措施及检验方法 30

-
    五.安全与文明施工施工保障措施 35

-
    六.附表 38

-
    1.施工令计划表 38

-
    2.工程技术复核 38

-
    3.隐蔽工程验收 39

-
    4.砼、砂浆试块 40

-
    5.主要机械设备 40

-
    6.计量检测设备表 41

-
    7.检验批验收计划 42

-

-

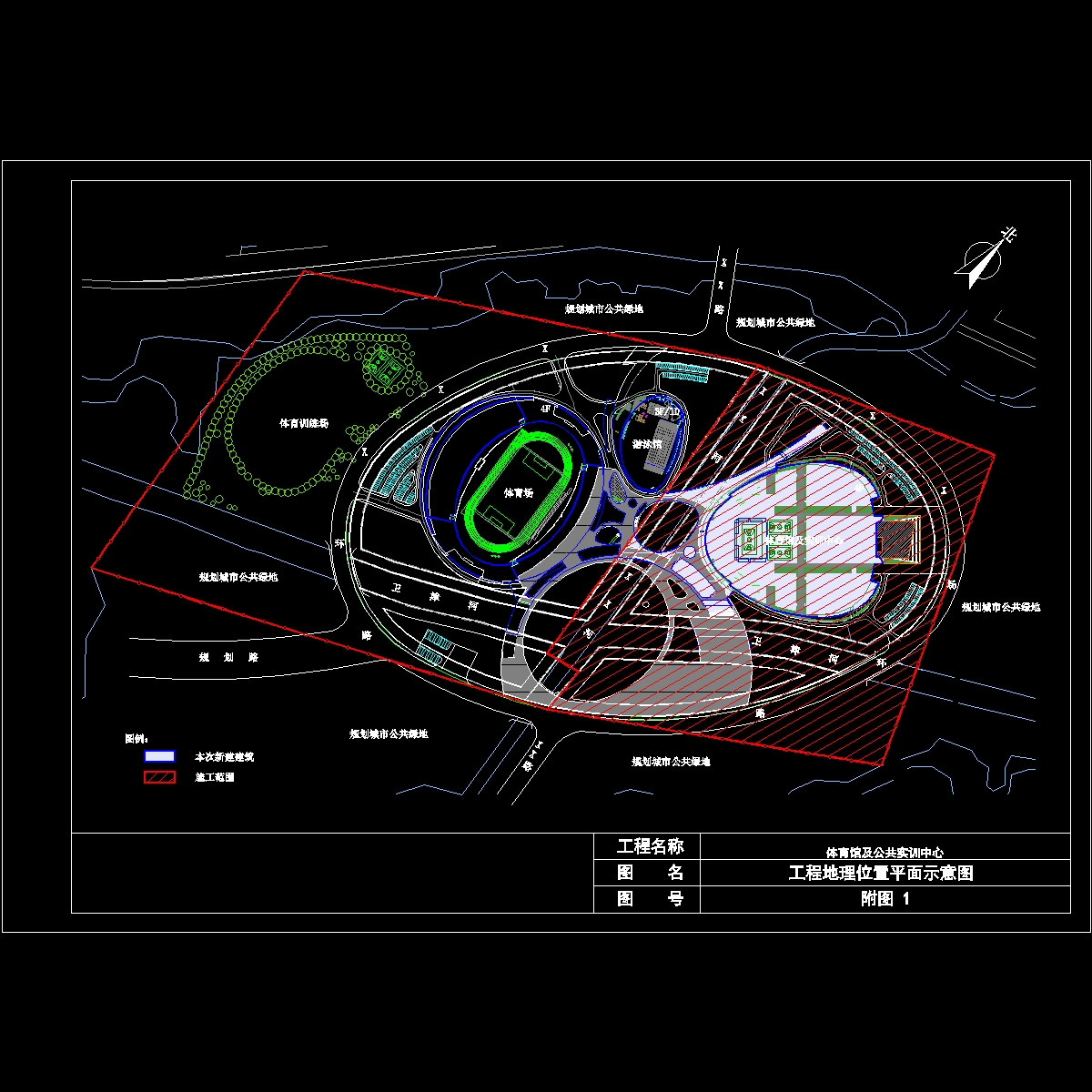

    附图1 《工程地理位置平面示意图》

-
    附图2 《基础结构阶段现场

     平面布置图

    》

-
    附图3 《施工现场钢筋加工场布图》

-
    附图4 《洗车池、沉淀池、蓄水池详图》

-
    附图5 《临时道路、围墙基础及门卫详图》

-
    附图6 《

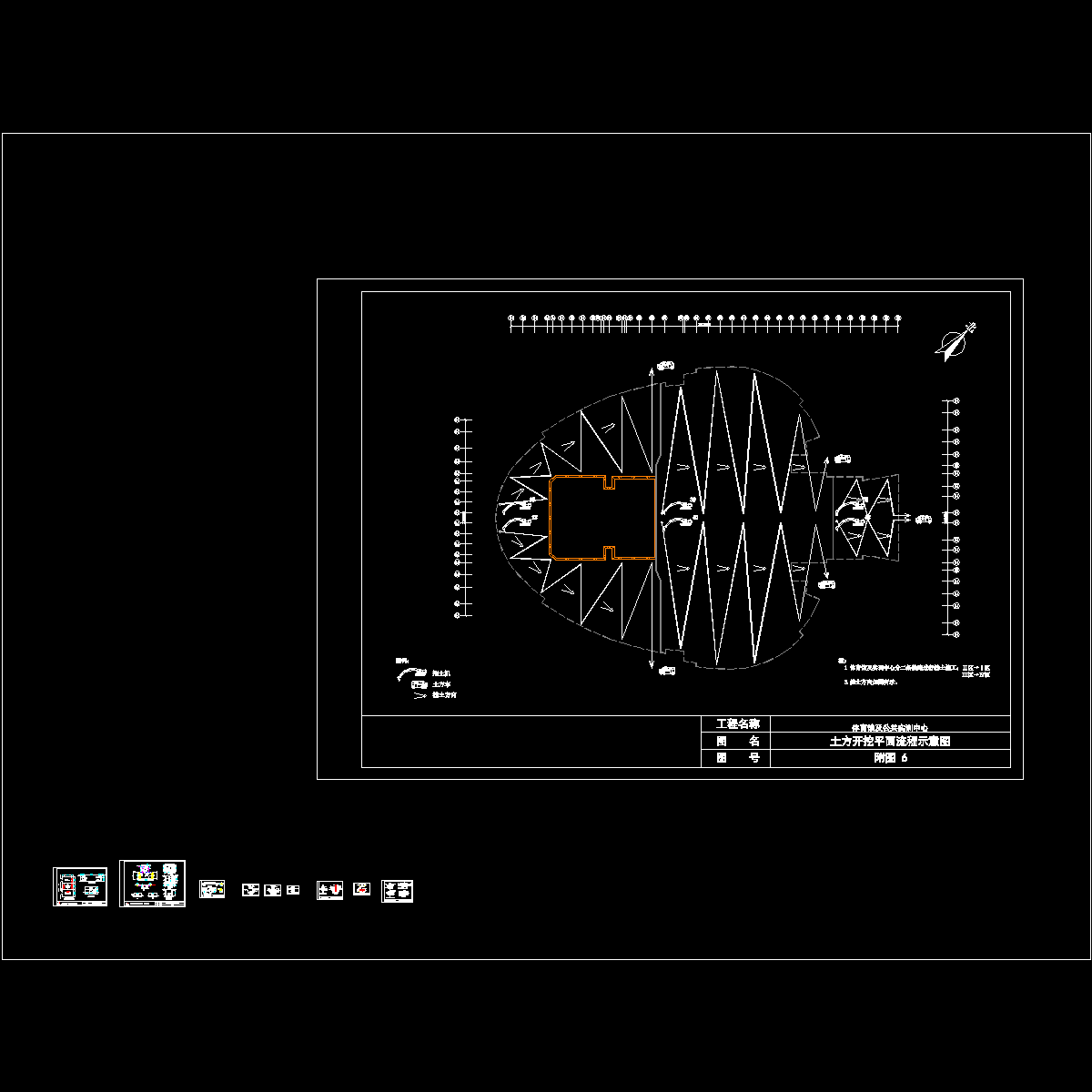

     土方开挖

    平面流程示意图》

-
    附图7 《基础承台及地梁挖土剖面示意图》

-
    附图8 《基础承台及地梁模板支撑示意图》

-
    附图9 《剪力墙模板支撑示意图》

-
    附图10 《短柱砖代模施工示意图》

-
    附图11 《基础拉梁后浇带模板施工示意图》

-
    附图12 《回填土分阶段示意图》

-

    附图13 《基础结构阶段分块图》

-
    附图14 《环刀测点平面布置示意图》

   附件详情

   承台基坑开挖:在基坑开挖时特别注意对工程桩的保护,严禁用抓斗磕碰工程桩,可在送桩后的桩孔中插入标杆或者向挖机及现场管理人员提交桩基平面布置图,加强施工前的交底工作来加以避免,在挖土期间,应沿桩基周边开挖,且留出一定的安全距离,以防碰撞桩基,粘附在桩基上土体由配合钎土人员清除。

   承台基坑回填的施工方法:从场地堆土处由挖机和装载车辆运输至基坑边堆放,由挖机在基坑边布料,每皮回填高度控制在250以内;土体每次布料后,采用蛙式打夯机打夯,靠承台边处采用冲击打夯机打夯,打夯遍数在3~4,在确保该层土体密实后再铺设上层土体;由于采用了分皮回填分皮夯实的方法,分皮回填在每次施工完后要形成踏步状,上下二皮回填土接缝须错开1米,接缝处的打夯需重叠500以上,确保土体密实。

   基础砖墙施工:体育馆及实训中心工程地下墙体采用烧结页岩砖,商品水泥砂浆砌筑,在-0.05m处设置水泥砂浆防潮层,基础墙部分落在基础拉梁,部分设置了加强基础(建议加设地梁),砌筑高度为-0.6m~-0.05m。

   竖向结构施工缝设置:竖向结构承台、基础柱以及上部柱子连成一体,且截面均有较大变化,根据结构特点,水平施工缝设置在承台面(-1.95m)和基础柱顶部(-0.60m)处。电梯坑等基础底板与剪力墙水平施工缝设置在距底板250mm处,在墙中设置250高3mm厚止水钢板。

   施工测量、承台基坑开挖、地基验收、截桩施工、垫层施工、钢筋工程、模板工程、混凝土工程、回填土施工、基础砖墙等施工方案

   …………

   52页 近代年
