市政供水工程穿高速公路顶管法施工方案

附件详情

第四章、施工方法
4.1、施工准备
(1)向有关部门了解清楚穿越段附近是否有光缆、电缆、管道等地下设施,并作标记…………
(2)检查顶管设备,配套设备及各种机具材料是否齐全、完好…………
(3)测量放线:测量工根据设计要求用经纬仪、水准仪定出中线桩、高程桩并用白灰撒出定位线;根据 平面布置图 定出施工区域边界线,其面积不小于20m×30m…………
4.2、工作井、接受井施工
工作井、接受井采取沉井施工方法施工…………
4.2.1、沉井施工程序
基坑测量放样→基坑开挖→刃脚垫层施工→立井筒内模和支架→钢筋绑扎→立外模和支架→浇捣混凝土→养护及拆模→封砌预留孔→井点安装及降水→凿除垫层、挖土下沉→沉降观察→铺设碎石及混凝土垫层→绑扎底板钢筋、浇捣底板混凝土→混凝土养护→素土回填…………
4.2.2、基坑测量放样
根据沉井设计图纸和工程地质报告所揭示的地质情况,沉井基坑开挖深度取2 米,沉井刃脚外侧面至基坑边的工作距离取2米,基坑边坡采用1:1。整平场地后,根据沉井的中心坐标定出沉井中心桩、纵横轴线控制桩及基坑开挖边线。施工放样结束后,须经监理工程师复核准确无误后方可开工…………
4.2.3、基坑开挖
经监理工程师认可的基坑开挖边线确定后,即可进行挖土工序的施工。挖土采用1m3的单斗挖掘机,并与人工配合操作。基坑底面的浮泥应清除干净并保持平整和干燥,在底部四周设置排水沟与集水井相通,集水井内汇集的雨水及地下水及时用水泵抽除,防止积水影响刃脚垫层的施工…………
4.2.4、刃脚垫层施工
刃脚垫层采用砂垫层和混凝土垫层共同受力…………
(1)砂垫层厚度的确定
砂垫层厚度H可采用如下计算公式计算:
N/B+γ砂H≤[σ]
根据计算结果,无论是工作井还是接收井,砂垫层厚度H均为50(厘米)…………
砂垫层采用加水分层夯实的办法施工,夯实工具为平板式振捣器…………
(2)混凝土垫层厚度的确定
混凝土垫层厚度可按下式计算公式计算:
h=(G0/R-b)/2
根据计算结果,混凝土垫层厚度15厘米…………
混凝土垫层表面应用水平仪进行校平,使之表面保持在同一水平面上…………
4.2.5、立井筒内模和支架
由于顶管沉井高度达8米左右,因此,井身混凝土分三节浇捣,内模同样分三节按装。井筒模板采用组合钢模与局部木模互相搭配,以保证内模的密封性…………
刃脚踏脚部分的内模采用砖砌结构,宽度与刃脚同宽。井身内模支架采用空心钢管支撑。钢管支架必须架设稳固,如有必要,可采用对撑支架,增加内模的稳定性…………
共45页


以下是附件的其中一部分截图,共2张,您也可以 搜索 更多您想要的资源
  • 市政供水工程穿高速公路顶管法施工方案 - 1

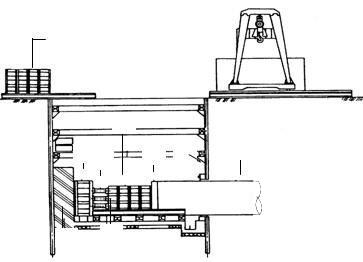

    第 1 张图
  • 市政供水工程穿高速公路顶管法施工方案 - 2

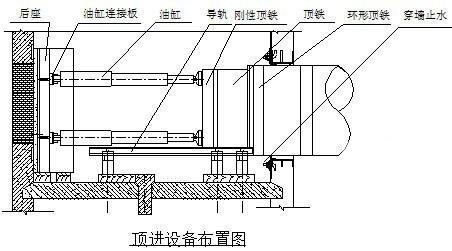

    第 2 张图
